当前位置: 首页服务航道通告
关于启用贵港市港村码头提档升级工程施工期助航标志的通告
   发布日期:2025-03-17  浏览:1035次

各有关单位、船舶:

贵港市港村码头提档升级工程施工期助航标志拟正式启用,现将有关事项通告如下:

一、项目位置

贵港港中心港区猫儿山作业区的郁江左岸。

二、助航标志启用时间

2025年3月18日18时起正式启用。

三、助航标志设置情况

在本工程施工安全作业区上、下游靠近航道一侧端点各设置1座,共2座。施工期临时专用标(浮标)采用6.7米长钢质船型浮体,标志采用国家标准《内河助航标志》(GB5863-2022)锥形浮标3#尺寸,黄色。助航标志夜间发光,灯质为黄色单闪光,周期为4秒(0.5秒明+3.5秒暗)。

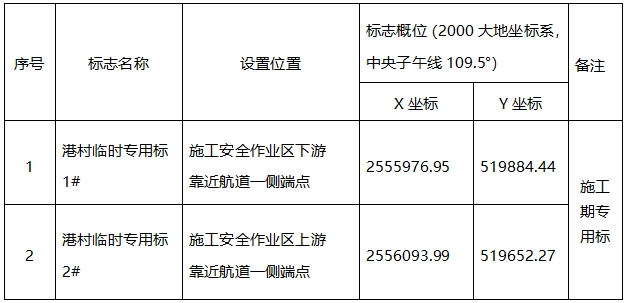

助航标志设置概位坐标表


四、注意事项

以上情况,请通过该水域船舶加强瞭望,注意识别,谨慎驾驶,以策安全。



特此通告。

联系电话:0774-3109718

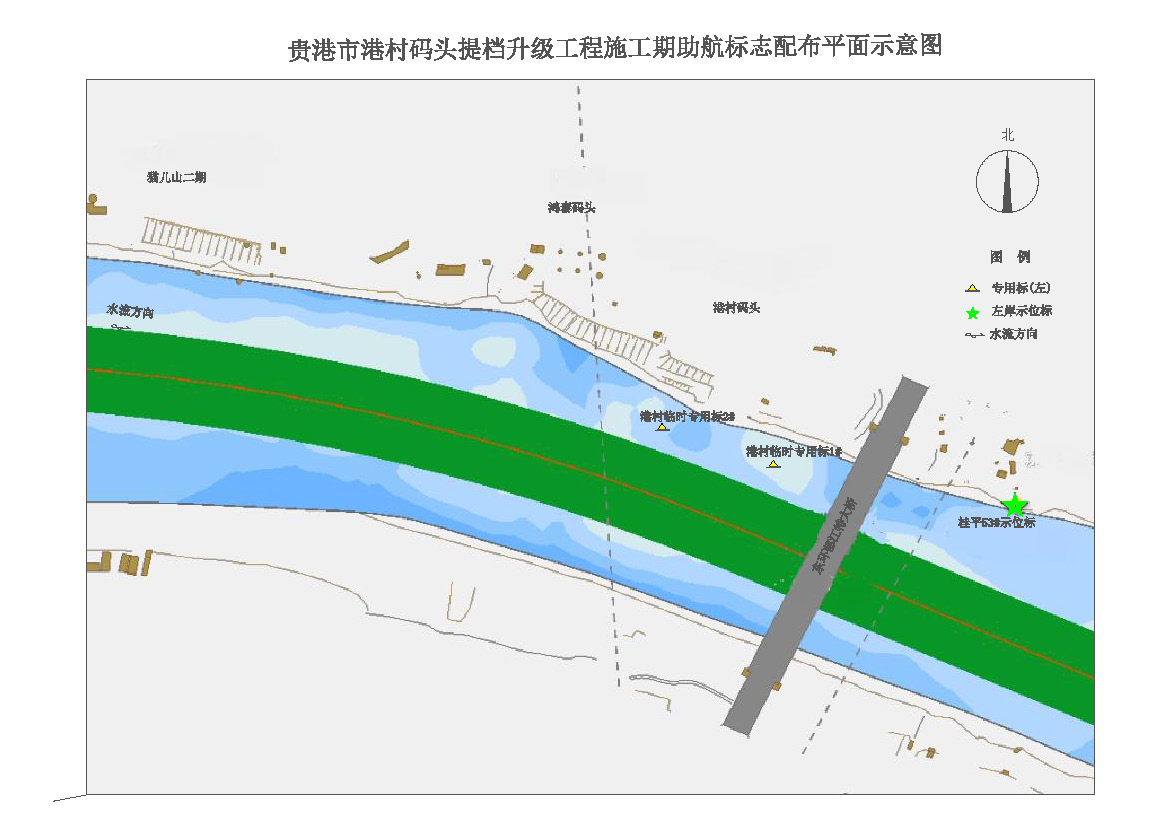

附件:贵港市港村码头提档升级工程施工期助航标志配布平面示意图



                                           发布单位:广西壮族自治区梧州航道养护中心

                                                      2025年3月17日
