关于调整梧州—玉林—钦州公路(苍梧至容县段)浔江大桥施工临时航道的通告
   发布日期:2024-12-30  浏览:2116次

各有关单位、船舶

梧州—玉林—钦州公路(苍梧至容县段)浔江大桥以下简称“在建桥梁)主梁构件吊装施工需要,计划于2025年1月3日14时起调整在建桥梁桥区施工临时航道。具体情况如下

一、调整水域

在建桥梁位于浔江龙潭航段,调整水域为在建桥梁桥轴线上1200米至桥轴线下1200米。

二、调整内容

施工临时航道7#墩左右通行调整为7#~8#墩间通行

三、航标设置

(一)停用长洲2#示位标。

(二)撤销1#和2#左右通航标。

(三)在施工临时航道设置4对侧面浮标,共8座。

、航道尺度

航道宽度调整为120.00米

、注意事项

请过往船舶注意避让,谨慎驾驶,以策安全。



特此通告。

联系电话:0774-3109718

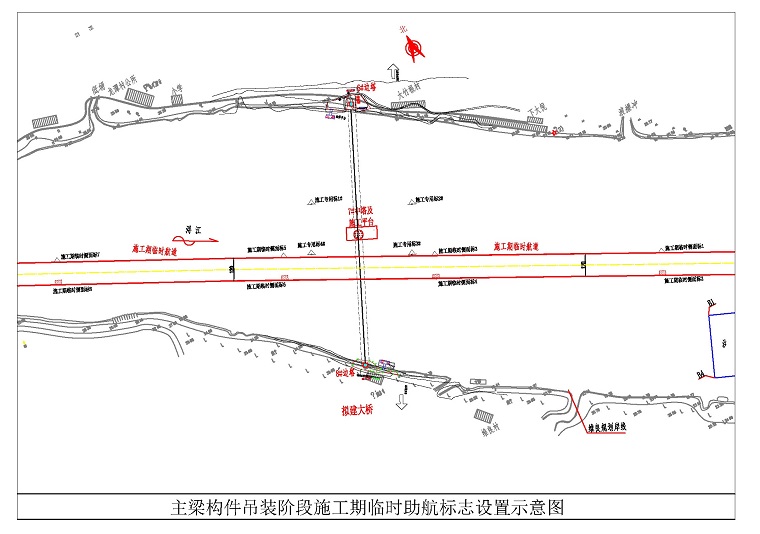

附件:主梁构件吊装阶段施工期临时助航标志设置示意图





                                             发布单位:广西壮族自治区梧州航道养护中心

                                                    20241230
