关于桂平市自来水厂穿越郁江二桥下游河底供水管道工程施工期间航道调整的通告
   文章来源:本站  文章作者:管理员  发布日期:2024-10-12  浏览:1534次

有关单位:

桂平市自来水厂穿越郁江二桥下游河底供水管道工程施工需要,施工期间桂平郁江二桥将实行单孔单向通航,现将有关事项通告如下:

一、施工概况

桂平市自来水厂穿越郁江二桥下游河底供水管道工程位于桂平市城区西南部新黄村与施村之间穿越郁江,施工分三个阶段:左半幅开挖及回填施工阶段,右半幅开挖及回填施工阶段爆破、拖管和整管沉放施工阶段。首先实施左半幅开挖及回填施工,使用14#15#墩间通航孔单孔单向通航;左半幅开挖及回填施工完成后,进行右半幅开挖及回填施工,使用15#16#墩间通航孔单孔单向通航;爆破、拖管和整管沉放施工阶段,实施封航作业。

二、调整通航方式实施时间

按施工工期暂定为180天。2024年10月1615时起,进行左半幅开挖及回填施工,桂平郁江二桥通航方式由双孔单向通航调整为使用14#15#墩间通航孔单孔单向通航。右半幅开挖及回填施工阶段通航方式调整以及助航标志调整另行通告。

三、助航标志设置情况

(一)增设侧面浮标共4座。其中,在郁江二桥上游约200米及约690米、下游约130米及约590米处临时航道左边线处各增设1座。

(二)增设桥涵标1座。其中,在郁江二桥通航孔下游迎船面上方桥桁增设1座桥涵标牌、下游迎船面桥桁两侧各增设1座通航净空标牌、14#桥墩下游迎船面桥柱增设1组桥柱灯。

(三)设置通行信号标3座。其中,在郁江二桥下游约880米临时航道左边线处、上游约1400米临时航道左边线处及上游约5000米处航道右边线处各设置1座。

(四)设置临时锚地专用标4座。其中,在上、下游临时锚地靠近航道侧边线上、下游端各设置1座。

(五)停用桂平2#示位标、郁江二桥2#侧面标、郁江二桥4#侧面标及郁江二桥15#16#墩间通航孔桥涵标(保留15#桥墩桥柱灯)。

四、注意事项

凡航经该河段的船舶、排筏,应加强望,谨慎驾驶,按航标标示的航道安全航行。

以上情况,请有关单位转知所属船舶、排筏,以策安全。

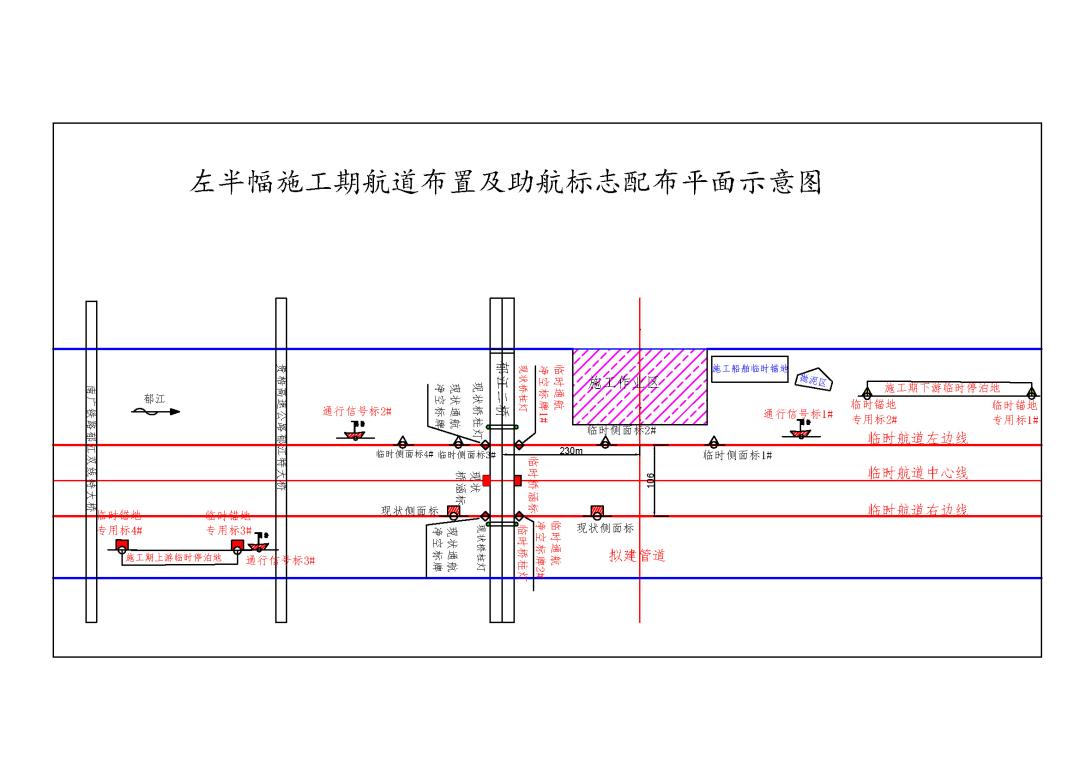

附件:左半幅施工期航道布置及助航标志配布平面示意图





                                                           广西壮族自治区梧州航道养护中心

                                                              20241012
